Florida, 13 oct.- El Parque Solar Fotovoltaico Ortigal, ubicado en el municipio de Florida, alcanza cerca del 75 por ciento de ejecución en su primera etapa, con la meta de comenzar a generar cerca de 13 megawats en los próximos 30 días.
La estrategia de trabajo contempla la puesta en marcha de cuatro de los siete inversores planificados para la obra, la cual contará con una capacidad total instalada de 21.8 megawats, sustentada de manera íntegra en tecnología de procedencia china.

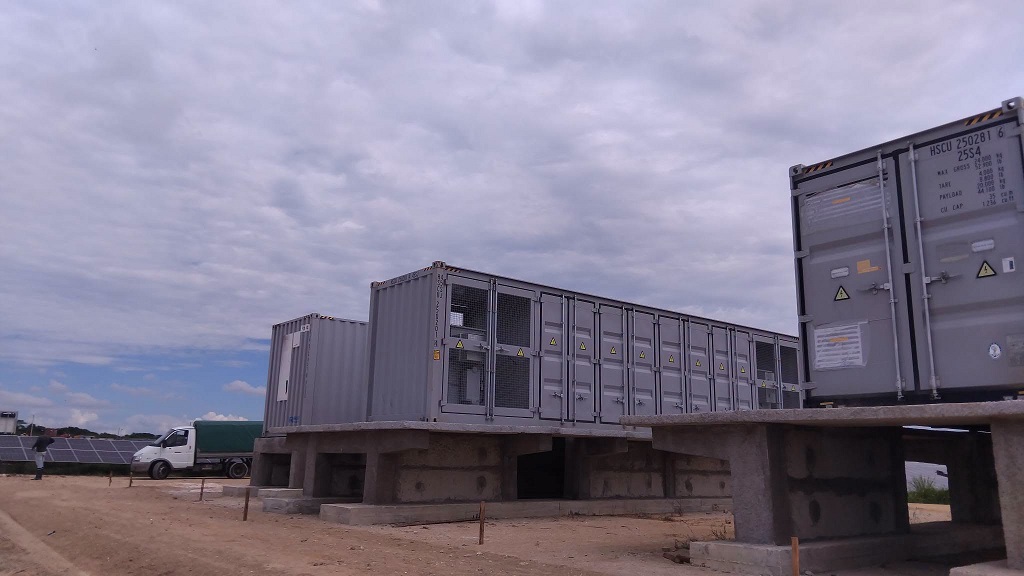

Según precisó Frank Clibeiro García, director general de la Empresa de Construcción y Montaje # 1 de Camagüey, en el sitio ya se encuentran montados los contenedores primarios y secundarios, los cuatro inversores principales, el sistema de alumbrado exterior y se concluyó la cerca perimetral.
En estos momentos las acciones se concentran en la excavación, la fundición de pilotes y el montaje de las 300 estructuras o mesas restantes de un total de 900 que requiere esta primera fase, labores que se ejecutan tras superar las interrupciones causadas por lluvias e imprevistos anteriores.
Tras resolverse las limitaciones iniciales con la disponibilidad de combustible, las fuerzas constructoras avanzan a ritmo constante para completar la infraestructura civil y eléctrica que permitirá conectar los primeros cuatro inversores al sistema electroenergético nacional.
La pronta sincronización del Parque Solar Ortigal representará un aporte significativo para la estabilidad del servicio eléctrico en el territorio nacional, ratificando el compromiso estatal con la transformación de la matriz energética del pais.
